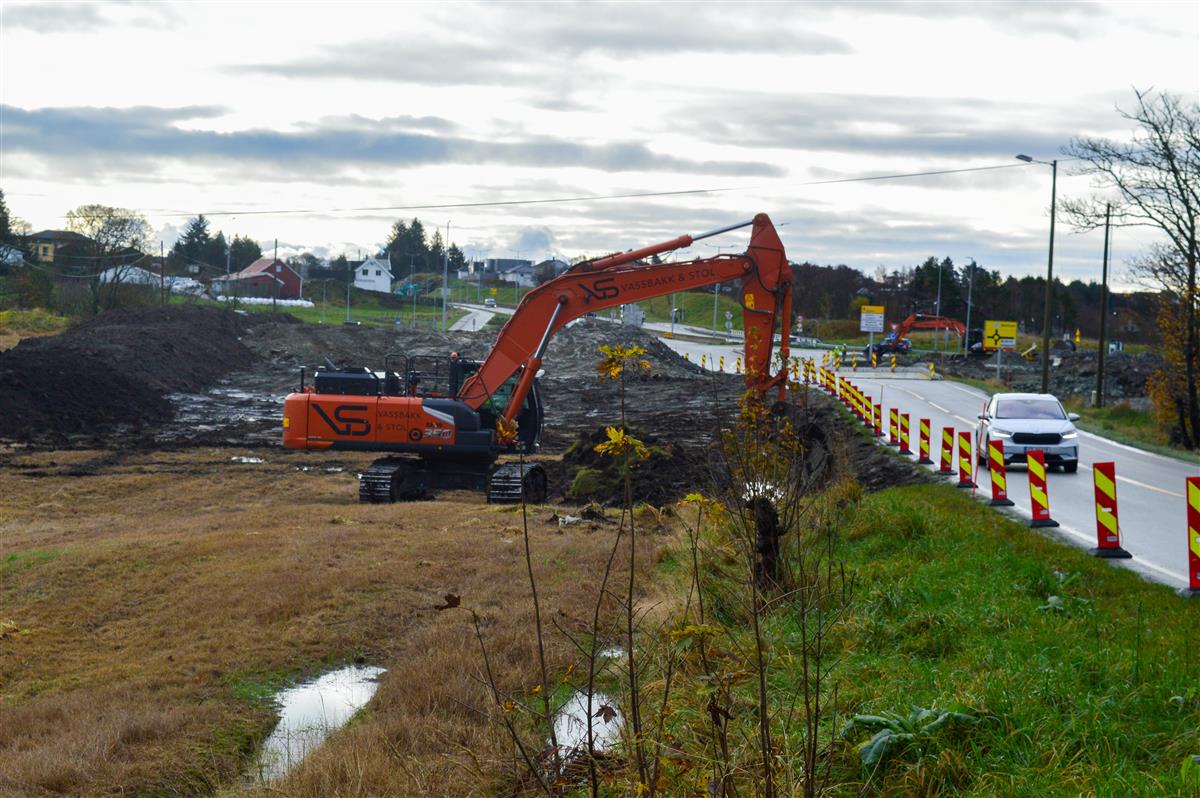

I november og desember har det vært jevn og god aktivitet i prosjektområdet. Vi har gravet bort gress og jord, boret og sprengt flere steder, blant annet på Fagerheim, på Halsane og sør for Ingeborgtjødn. Det er lagt ut og komprimert sprengstein for å bygge opp veikroppen på flere strekninger.
Videre nordover mot Ingeborgtjødn har vi jobbet med masseutskifting og utlegging av stein. Det er også ryddet vegetasjon og noen uønskede arter er fjernet.

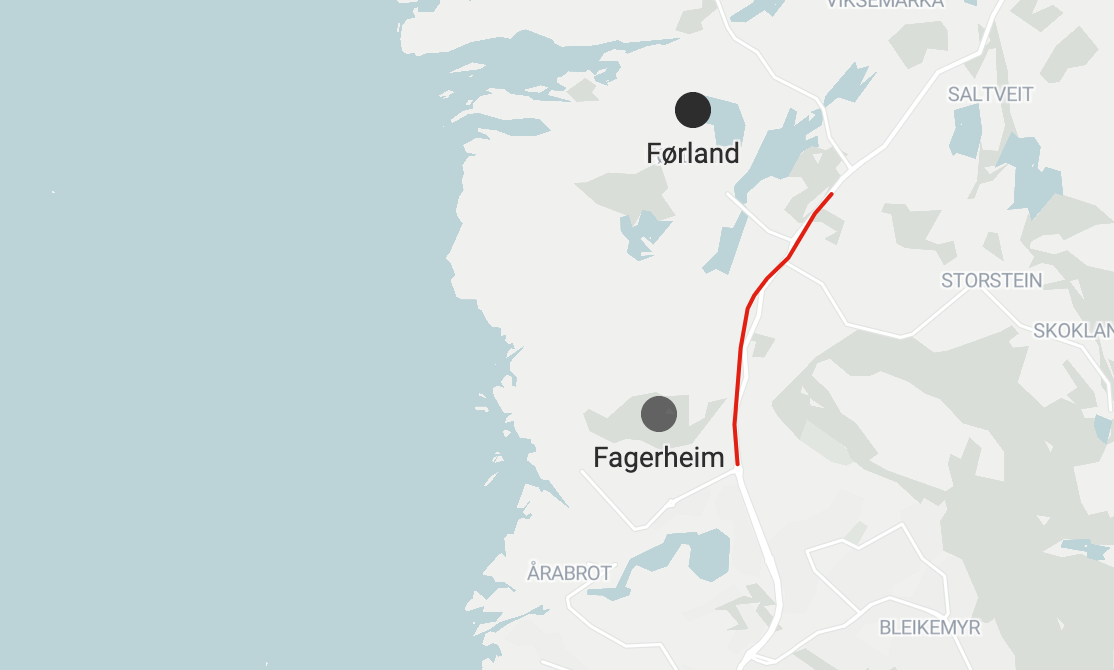

I desember ble det etablert kantstopp for skolebussen ved Førlandskrysset, og arbeidet med omlegging av kabler ved Fagerheim ble videreført.

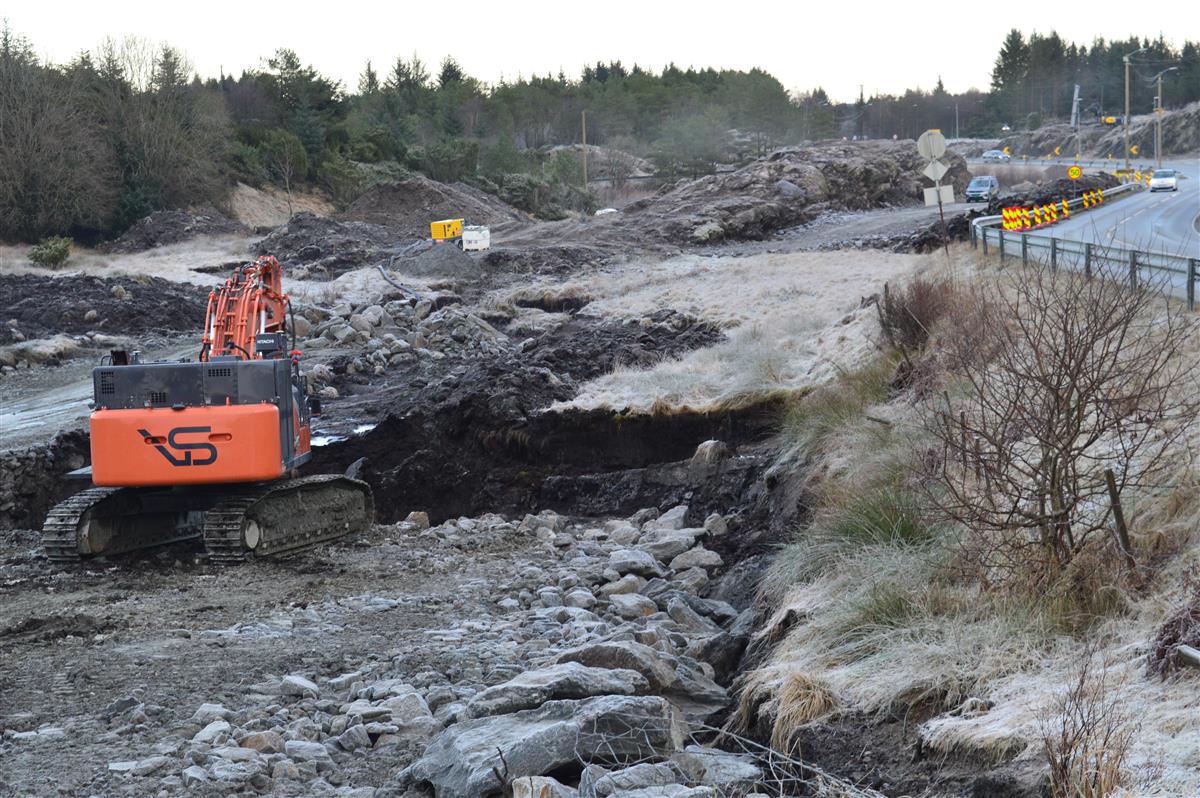

Medio januar ble fylkesveien sør for Ingeborgtjørn innsnevret til ett kjørefelt og regulert med trafikklys. Dette var nødvendig for å skifte ut masser tett på eksisterende veikropp og sikre stabiliteten mens arbeidene pågikk. Innsnevringen og trafikklyset fjernes i løpet av uke 6.
Dette skjer framover
Fremover skal entreprenøren jobbe langs hele strekningen. Arbeidet med kommunale VA-ledninger og veiens overvannsanlegg har startet på Fagerheim og bygges gradvis nordover mot Halsane og videre mot Ingeborgtjørn. Dette arbeidet vil fortsette inn i sommeren 2026.
Det jobbes også med å etablere omkjøringsvei forbi Ingeborgtjørn, som skal stå klar i løpet av februar. Når omkjøringsveien tas i bruk, starter Vassbakk & Stol nedtapping av Ingeborgtjørn. Deler av fyllingen som skal bære den framtidige veien vil ligge ute i tjødna. Det er derfor nødvendig å skifte ut masser for å etablere et stabilt og godt fundament.

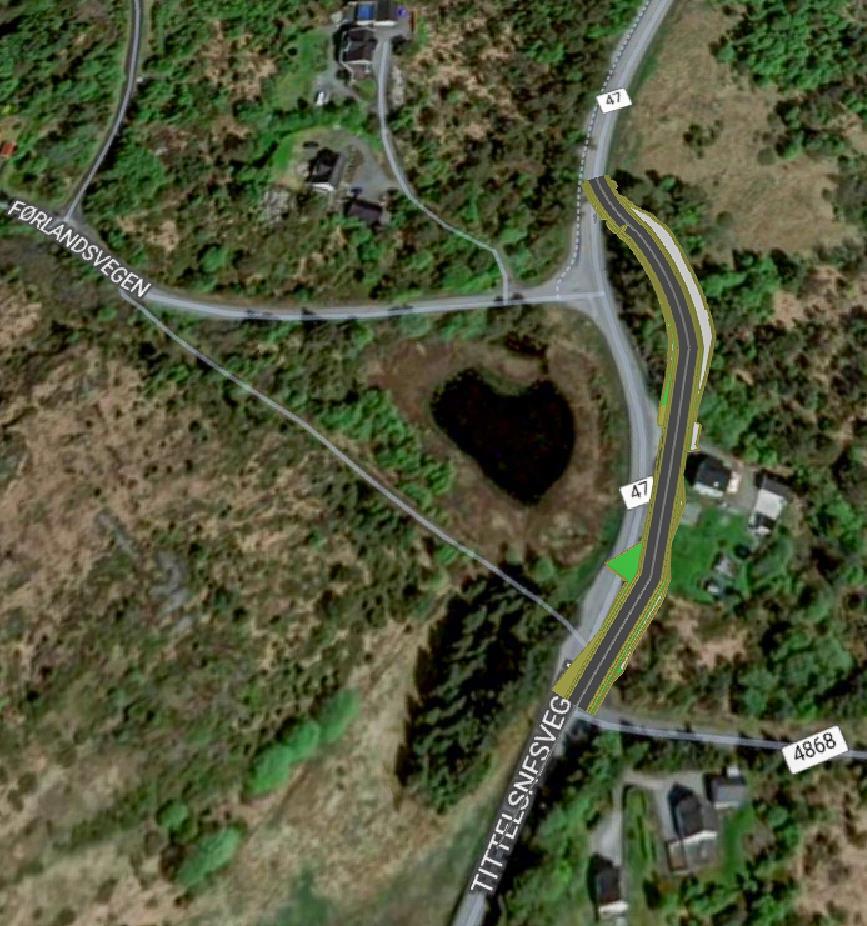

Byggingen av ny gangbru like nord for Førlandskrysset starter opp i mars.
